Línea 2 del Metro: tuneladora “Delia” llega a Carmen de la Legua con más de 13 km excavados y 95 % de avance en la obra

Desde su puesta en marcha en 2021, la tuneladora “Delia” ha sido pieza fundamental en la construcción de la Línea 2 del Metro de Lima, atravesando 14 estaciones a lo largo del recorrido subterráneo y llegando recientemente a Carmen de la Legua, uno de los puntos más importantes del tramo en ejecución

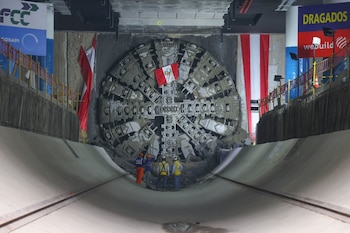

Vista frontal de la tuneladora "Delia" con la bandera de Perú, emergiendo de un túnel. Cuatro trabajadores están de pie frente a ella, bajo banderas rojas y blancas
La tuneladora "Delia", adornada con la bandera peruana, emerge en la estación Carmen de la Legua en Callao, señalando un avance significativo en la construcción del Metro de Lima y Callao. (Foto: ATU)
Guardar

La tuneladora “Delia” llegó a la estación Carmen de la Legua, en el Callao, acercándose al final de su recorrido en la construcción de la Línea 2 del Metro de Lima y Callao. El Ministerio de Transportes y Comunicaciones (MTC) informó que, con este avance, la máquina ha excavado más de 13 kilómetros de túnel y solo le resta alcanzar la estación Insurgentes, donde culminará la excavación del primer metro subterráneo del Perú.

Este avance marca un progreso del 95 % en la excavación del túnel de la Línea 2 y consolida uno de los hitos más importantes para la infraestructura de transporte en Lima y Callao. Desde julio de 2021, cuando inició sus operaciones en la estación San Juan de Dios, la tuneladora “Delia” ha atravesado catorce estaciones, incluyendo puntos clave como Circunvalación, Plaza Manco Cápac y Estación Central, hasta llegar a Carmen de la Legua.

PUBLICIDAD

Según el MTC, ya se han construido más de 25 de los 27 kilómetros totales que tendrá la Línea 2, reforzando el compromiso de las autoridades por ofrecer un sistema de transporte moderno y eficiente para miles de usuarios en la capital y el Callao.

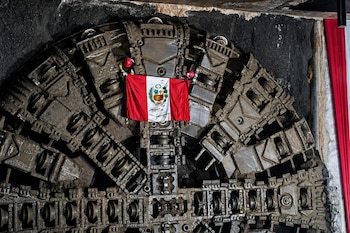

Vista frontal de la enorme cabeza de una tuneladora sucia y cubierta de lodo, con una bandera peruana izada en su parte central, dentro de un túnel oscuro
La tuneladora "Delia", con la bandera peruana izada en su centro, celebra su llegada a la estación Carmen de la Legua en el Callao, marcando un avance significativo del 95% en la excavación del túnel de la Línea 2 del Metro de Lima y Callao. (Foto: MTC)

Línea 2 del Metro avanza hacia el tramo final de su ejecución

El desarrollo de la Línea 2 del Metro de Lima y Callao se realiza en varias etapas. Actualmente, la Etapa 1-A ya está en operación comercial, mientras que la Etapa 1-B presenta un avance del 89,28 % y la Etapa 2 alcanza un 65,91 %, según el Ministerio de Transportes y Comunicaciones. La Línea 2 conectará directamente a diez distritos y, de manera indirecta, a tres más, mediante un recorrido subterráneo de aproximadamente 35 kilómetros entre Ate y el Callao.

PUBLICIDAD

El avance global de la obra supera el 80 %. Esto permitirá acelerar la puesta en marcha de nuevas estaciones y mejorar el transporte público en la ciudad. La llegada de la tuneladora “Delia” a Carmen de la Legua es un paso clave antes de completar la excavación total, lo que facilitará la conexión entre distintos puntos de Lima y Callao en menos tiempo.

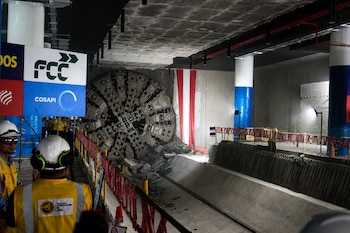

Cabezal de la tuneladora "Delia" emergiendo en una estación de metro en construcción. Obreros con cascos y chalecos amarillos observan. Pilares, vías y una bandera peruana
La tuneladora "Delia" emerge en la estación Carmen de la Legua, completando un hito crucial para la Línea 2 del Metro de Lima y Callao. (Foto: MTC)

Estación Carmen de la Legua alcanza 66 % de avance y será nodo clave del Metro de Lima

La estación Carmen de la Legua está ubicada en el cruce de las avenidas Elmer Faucett y Óscar R. Benavides, en el Callao. Actualmente, presenta un avance físico de obra del 66,07 %. Esta estación será un punto estratégico, ya que permitirá la futura interconexión entre la Línea 2 y el ramal de la Línea 4, optimizando la movilidad y la transferencia de pasajeros entre ambos sistemas ferroviarios.

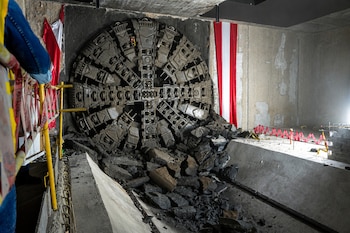

Gran cabeza de tuneladora gris emerge de una pared de tierra en una estación subterránea, con rocas excavadas. A los lados, banderas peruanas y barreras de seguridad
La tuneladora 'Delia' emerge en la estación Carmen de la Legua del Metro de Lima y Callao, marcando un avance significativo del 95% en la excavación de la Línea 2. (Foto: MTC)

La infraestructura de Carmen de la Legua está pensada para facilitar el acceso a una de las zonas más transitadas del Callao y agilizar la conexión entre Lima y el aeropuerto Jorge Chávez. Según la Autoridad de Transporte Urbano para Lima y Callao (ATU), la futura red permitirá reducir el tiempo de viaje entre Ate y el Callao a unos 45 minutos, frente a más de dos horas que se requieren actualmente por superficie.

La estación también contribuirá a revitalizar el entorno urbano y a mejorar la calidad de vida de los habitantes, al ofrecer un transporte rápido, seguro y eficiente.

Tuneladora “Micaela” avanza en el ramal de la Línea 4 del Metro

Mientras “Delia” avanza hacia el cierre de su recorrido en la Línea 2, la tuneladora “Micaela” trabaja en el ramal de la Línea 4 del Metro de Lima y Callao. Actualmente, está excavando el túnel entre la estación Morales Duárez y Carmen de la Legua, con un 65 % de avance según datos del MTC.

Un grupo grande de trabajadores con cascos y chalecos amarillos posa frente a la tuneladora "Delia", decorada con una bandera de Perú, dentro del túnel excavado
Trabajadores celebran el avance del 95% en la excavación del túnel de la Línea 2 del Metro de Lima y Callao con la tuneladora "Delia" tras su llegada a la estación Carmen de la Legua. (Foto: MTC)

El ramal de la Línea 4 es fundamental para conectar zonas como el aeropuerto internacional Jorge Chávez y otros sectores importantes de Lima y Callao. El avance de la tuneladora “Micaela” permitirá, en poco tiempo, fortalecer la integración del sistema metro y atender la demanda creciente de usuarios en la ciudad.

El avance de la infraestructura ferroviaria subterránea con la Línea 2 y el ramal de la Línea 4 transformará la movilidad en Lima y Callao. El sistema Metro permitirá a miles de personas ahorrar tiempo, viajar de manera segura y contribuirá a reducir la congestión vehicular y la contaminación ambiental.

De acuerdo con el Ministerio de Transportes y Comunicaciones, cuando ambas líneas estén en funcionamiento, el Metro de Lima y Callao podrá trasladar a más de un millón de pasajeros al día. Esto mejorará la conexión entre distritos y la calidad de vida de la población, consolidando un transporte público eficiente y sostenible para la capital peruana.

Así avanza la tuneladora Micaela en la Línea 4 del Metro

La tuneladora Micaela, empleada en la construcción del Ramal de la Línea 4 del Metro de Lima y Callao, sostiene un avance promedio de 15 a 16 metros diarios en la excavación subterránea, según datos oficiales del Ministerio de Transportes y Comunicaciones. En el trayecto entre las estaciones El Olivar y Quilca, la máquina perforó 873 metros e instaló 514 anillos estructurales, cada uno conformado por dovelas de concreto de aproximadamente 40 toneladas.

Este ritmo de trabajo permite estimar que, para distancias cercanas a 850 metros entre estaciones, la tuneladora completa el recorrido en un plazo de 50 a 55 días continuos. En segmentos más extensos, como los 1,7 kilómetros hasta Carmen de la Legua, el proceso puede extenderse a poco más de 100 días, considerando condiciones óptimas y paradas programadas para mantenimiento y ajustes técnicos.
