Lo que debía mejorar la atención quirúrgica en uno de los principales hospitales del norte del país hoy se ha convertido en un nuevo cuello de botella para la salud pública. Hasta 13 cirugías electivas diarias dejaron de realizarse en el Hospital Belén de Trujillo debido a graves deficiencias detectadas en su nuevo centro quirúrgico, inaugurado hace menos de un año y que no garantiza la continuidad operativa de sus servicios, según la Contraloría General de la República.
La Contraloría General de la República (CGR) constató que el nuevo centro quirúrgico del Hospital Belén presenta deficiencias que ponen en riesgo su funcionamiento, las cuales quedaron en evidencia tras las lluvias registradas en enero de 2026.
De acuerdo con el Informe de Visita de Control N.° 01-2026-OCI/0640-VC, que evaluó el periodo del 19 al 23 de enero, el contratista retiró parte de un muro bajo ubicado en la azotea, el cual cumplía la función de barrera protectora frente a las precipitaciones. Esta modificación permitió el desborde del agua de lluvia hacia el área donde se encuentran los equipos de aire acondicionado y provocó filtraciones hacia los pisos inferiores.
El agua alcanzó el cuarto de máquinas, ubicado en el tercer piso, y las nuevas salas de operaciones, situadas en el segundo nivel del establecimiento.
Un muro que no debió ser retirado

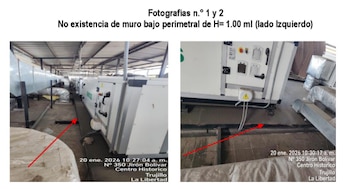

El informe de la Contraloría advierte que el expediente técnico de la remodelación del centro quirúrgico sí contemplaba la existencia del muro bajo que ya estaba construido en la azotea. Por ello, el contratista no debió destruirlo durante la ejecución de la obra o, en su defecto, estaba obligado a reponer lo dañado.
La ausencia de esta barrera dejó expuestas áreas críticas del hospital, afectando directamente infraestructura esencial para la atención quirúrgica.

Deficiencias en el cuarto de máquinas y salas de operaciones
Durante la inspección, los auditores también identificaron instalaciones mecánicas sin resane en el cuarto de máquinas. Además, se hallaron perforaciones en la loza realizadas para la canalización de ductos eléctricos y sistemas de ventilación que no fueron selladas adecuadamente.
A ello se suman aberturas en el piso destinadas a la trayectoria de los ductos de aire acondicionado, las cuales facilitaron nuevas filtraciones de agua hacia algunas de las siete salas de operaciones recientemente construidas.
Estas deficiencias evidencian una ejecución incompleta y deficiente de los trabajos, pese a que la obra fue entregada el 9 de mayo de 2025.

Salas inoperativas y cirugías suspendidas

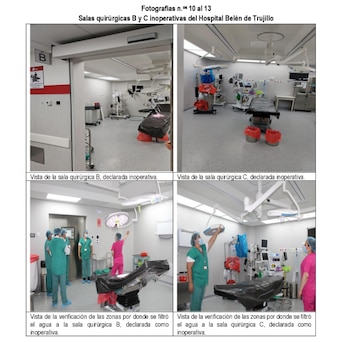

Como consecuencia directa de estos problemas, las salas quirúrgicas B y C permanecían inoperativas desde el 10 de enero, según verificó la Contraloría durante su visita.
Esta situación provocó que entre 10 y 13 operaciones electivas se dejaran de atender por día, afectando a pacientes que aguardaban intervenciones programadas y ampliando la lista de espera quirúrgica en el hospital.
Un hospital con problemas estructurales previos
Las deficiencias en el nuevo centro quirúrgico se suman a otros problemas estructurales detectados previamente en el Hospital Belén. En noviembre de 2025, la Contraloría informó sobre un déficit promedio de 30 camas en el área de Emergencias, lo que obliga a los pacientes a esperar más de 12 horas en camillas debido a la saturación del servicio.

Durante esa inspección también se constató que la construcción de la casa de fuerza del hospital seguía inconclusa, pese a que su culminación estaba prevista para mayo de ese año. Esta infraestructura es clave para garantizar una fuente estable de energía eléctrica y el adecuado funcionamiento de los servicios generales y de apoyo.
La CGR calificó esta situación como crítica, al advertir que la falta de capacidad hospitalaria y las demoras en la habilitación de obras impactan de manera directa en la atención de los pacientes.
Riesgos para la continuidad del servicio
Para la Contraloría, las deficiencias encontradas en el nuevo centro quirúrgico del Hospital Belén comprometen la continuidad operativa del servicio y evidencian la necesidad de adoptar medidas correctivas urgentes.
Mientras tanto, los pacientes continúan asumiendo las consecuencias de una infraestructura que, pese a haber sido recientemente entregada, no cumple con garantizar condiciones adecuadas y seguras para la atención quirúrgica.
