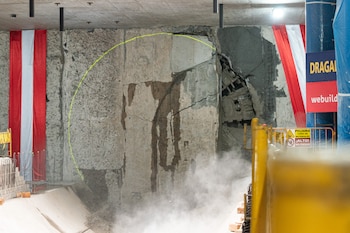

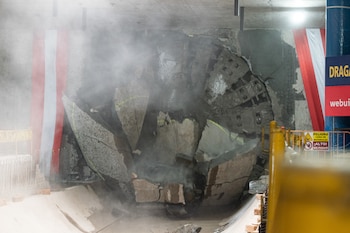

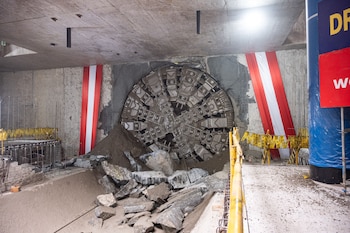

La tuneladora ‘Micaela’ culminó un nuevo tramo del Ramal Línea 4 del Metro de Lima y Callao, tras perforar el muro de la Estación Morales Duárez y avanzar más de 6 kilómetros en total desde el inicio de su recorrido.

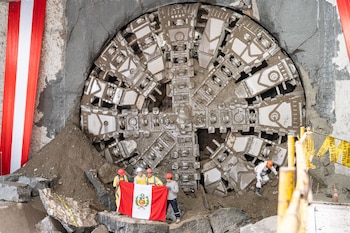

Desde agosto de 2026, el avance de la tuneladora ‘Micaela’ marca un hito en la infraestructura subterránea de la capital peruana. La máquina, que comenzó sus trabajos en la Estación Gambetta (E4-1), completó la excavación de 940 metros de túnel entre las estaciones Quilca (E4-6) y Morales Duárez (E4-7), instalando 3.871 dovelas de concreto y formando 553 anillos estructurales, cada uno de unos 40 toneladas.
PUBLICIDAD
El Ramal de la Línea 4 tiene un total de 8 estaciones y un recorrido completamente subterráneo de 8 kilómetros bajo la avenida Faucett, en la región Callao. Las estaciones incluyen Gambetta, Canta Callao, Bocanegra, Aeropuerto, El Olivar, Quilca, Morales Duárez y Carmen de la Legua.

Durante la excavación entre Quilca y Morales Duárez, la tuneladora logró un ritmo promedio de 14 metros diarios, lo que permitió completar el tramo en un plazo ajustado. Actualmente, a la tuneladora ‘Micaela’ le restan 778 metros para llegar a la Estación Carmen de la Legua (E4-8), donde concluirá la obra principal del túnel del Ramal L4, según informó la entidad responsable del proyecto.
PUBLICIDAD
Impacto en la movilidad y beneficios para los usuarios
El Ramal de la Línea 4 promete modificar la movilidad urbana en Lima y Callao. La conexión entre estaciones reducirá los tiempos de traslado entre puntos neurálgicos de la ciudad y beneficiará a millones de pasajeros, según datos difundidos por la organización encargada del proyecto.

La interconexión con la Línea 2 en la estación Carmen de la Legua permitirá integrar distintos sistemas de transporte de la capital. Además, el nuevo ramal se articulará con el Metropolitano, la Línea 1 y futuras líneas del Metro de Lima y Callao, optimizando la red metropolitana.
El proyecto calcula que el primer tren subterráneo del país acercará los destinos de más de un millón de usuarios al día, beneficiando en total a 2,5 millones de personas a lo largo de los 35 kilómetros que suman la Línea 2 y el Ramal Línea 4.
PUBLICIDAD

Perspectivas y próximos pasos de la obra
La meta inmediata es la llegada de la tuneladora a la Estación Carmen de la Legua, con lo que finalizará la excavación del Ramal L4. Este avance se considera fundamental para la siguiente etapa: la implementación de sistemas electromecánicos, vías y pruebas de circulación de trenes.
El proyecto subraya la importancia de la infraestructura subterránea para el desarrollo urbano de Lima y Callao. Con la finalización del túnel, la capital peruana contará con una red más eficiente y moderna, alineada con estándares internacionales de transporte masivo.

La obra, que se desarrolla bajo la supervisión de entidades gubernamentales y empresas especializadas, representa una inversión estratégica para la región. La llegada de la tuneladora ‘Micaela’ a Morales Duárez consolida un avance técnico relevante en la construcción de sistemas de transporte público subterráneo en Sudamérica.
PUBLICIDAD
Avanzan los proyectos
En tanto, la construcción de la Línea 2 del Metro de Lima y Callao avanza con la etapa 1B, que suma once estaciones al tramo ya operativo y alcanza un 96 % de avance, mientras que la etapa 2, que incluye once estaciones adicionales entre Puerto del Callao y Parque Murillo, llega al 91 %. En ambas fases se han concluido los túneles principales y actualmente se realizan trabajos de instalación eléctrica y sistemas de operación automatizada. La etapa 1B tiene prevista su entrada en operación comercial para 2029, y la etapa 2 para octubre de 2030.
El proyecto, supervisado por el Ositrán, contempla además un ramal de la futura Línea 4 con 8 kilómetros y 8 estaciones, que registra un avance del 66 %. Entre los hitos recientes destaca el cruce subterráneo bajo el río Rímac y la próxima culminación del cale en la estación Morales Duárez. En el Patio Taller Bocanegra se desarrollan obras clave para la infraestructura ferroviaria, manteniendo la supervisión y fiscalización continua para asegurar el cumplimiento contractual y el beneficio para los futuros usuarios.
